Хід будівництва
01/08/2026

Хід будівництва липень 2026 року

Ділимось свіжими новинами з будмайданчика за липень:

Будинок №4, секція 1:

  •  Влаштування підлоги з керамограніту в МЗК підвалу -1 поверх завершено , -2 50%;
  •  Виконано виводи під сантехніку в лобі;

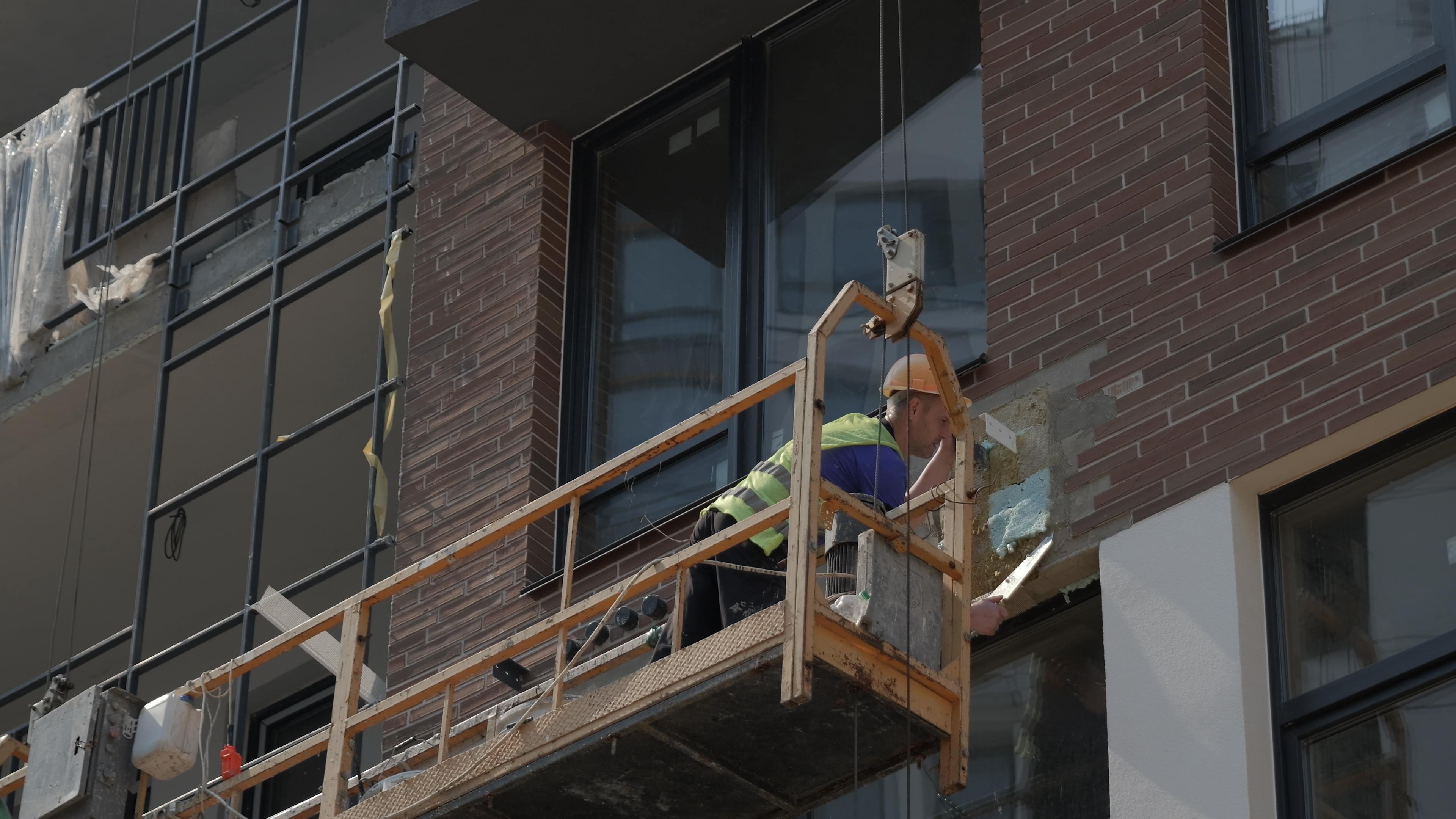

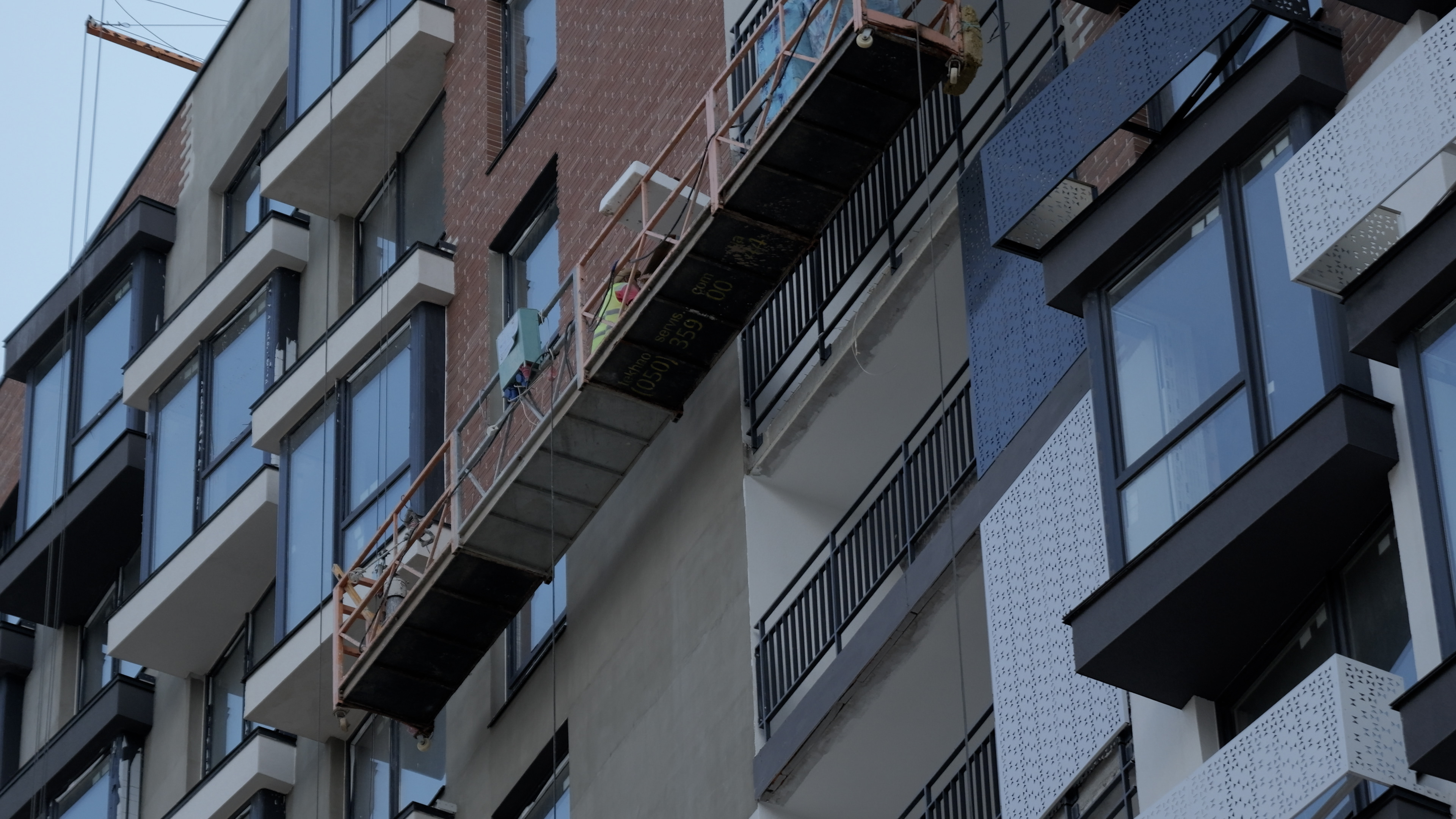

  •  Триває влаштування скляних фасадів , виконано 80%;
  •  Триває влаштування фасадів ЛММ виконано 80%.

Будинок №4, секція 2:

  •  Триває влаштування фасадів ЛММ , виконано 80%

Будинок №4, секція 3:

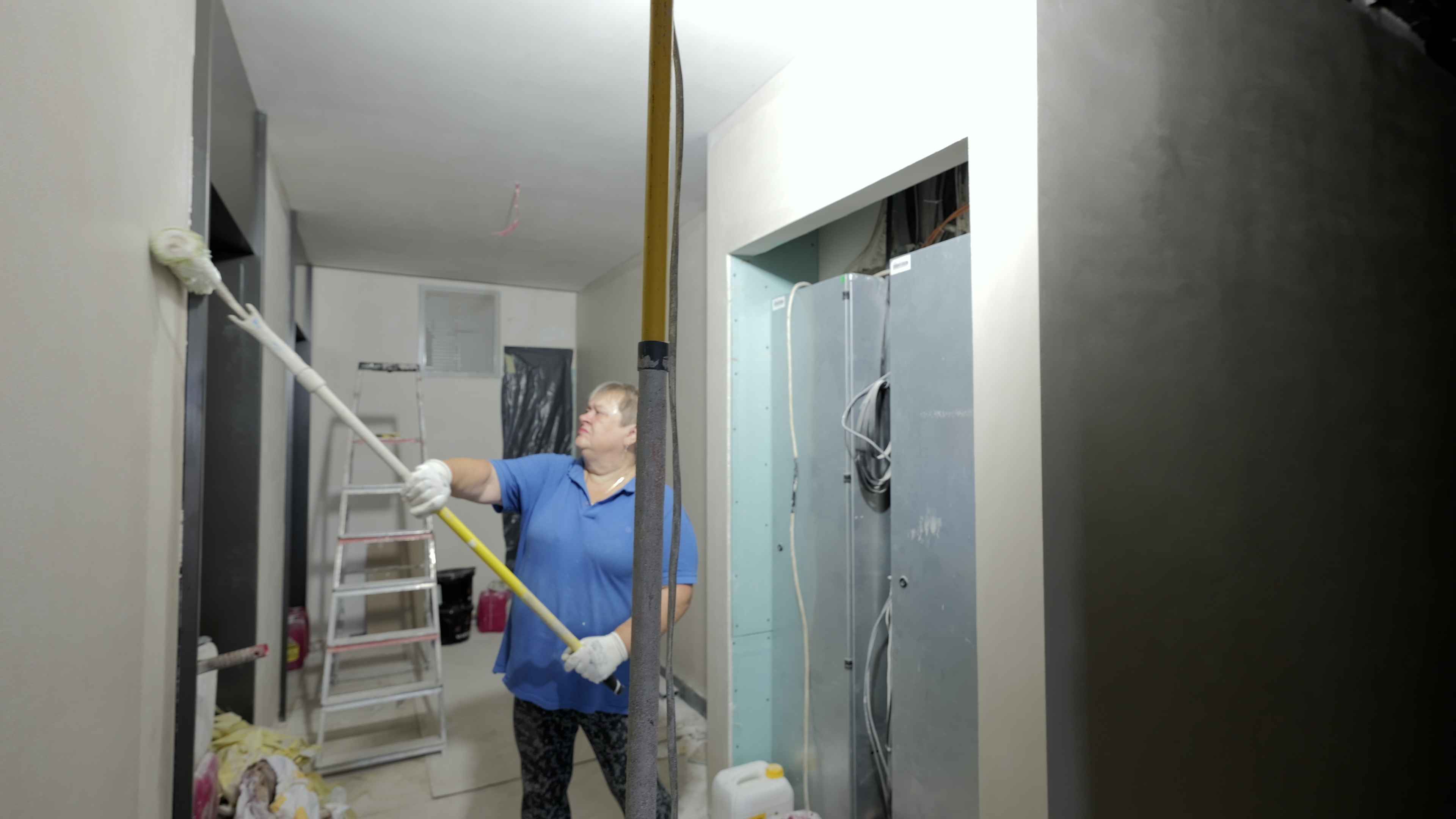

  •  Влаштування декоративної штукатурки завершено;

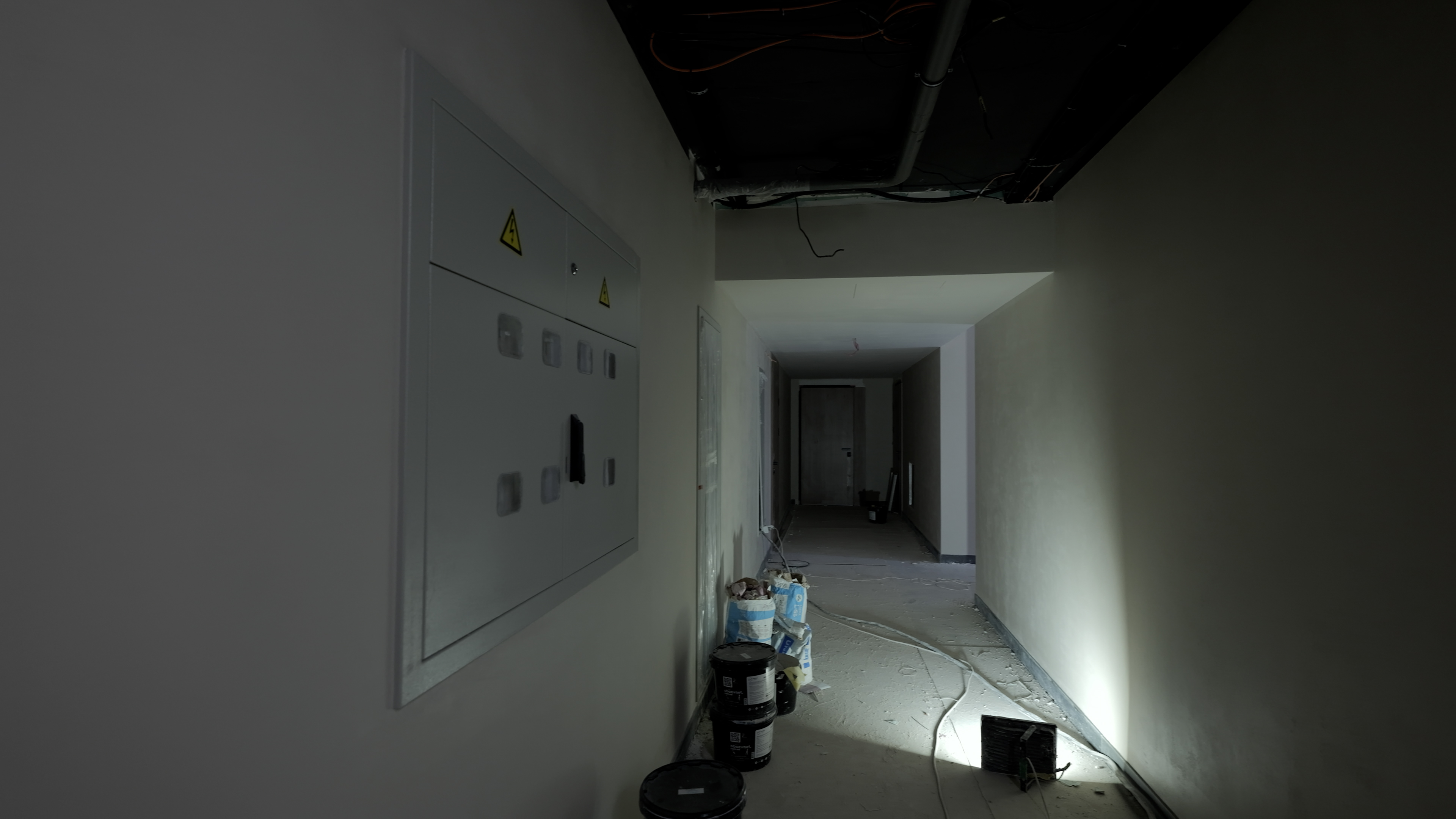

  •  Монтаж поквартирних електрощитків завершено;
  •  Монтаж світильників лінійних 90%;
  •  Розводка під сантехнічні прилади в лобі завершено;

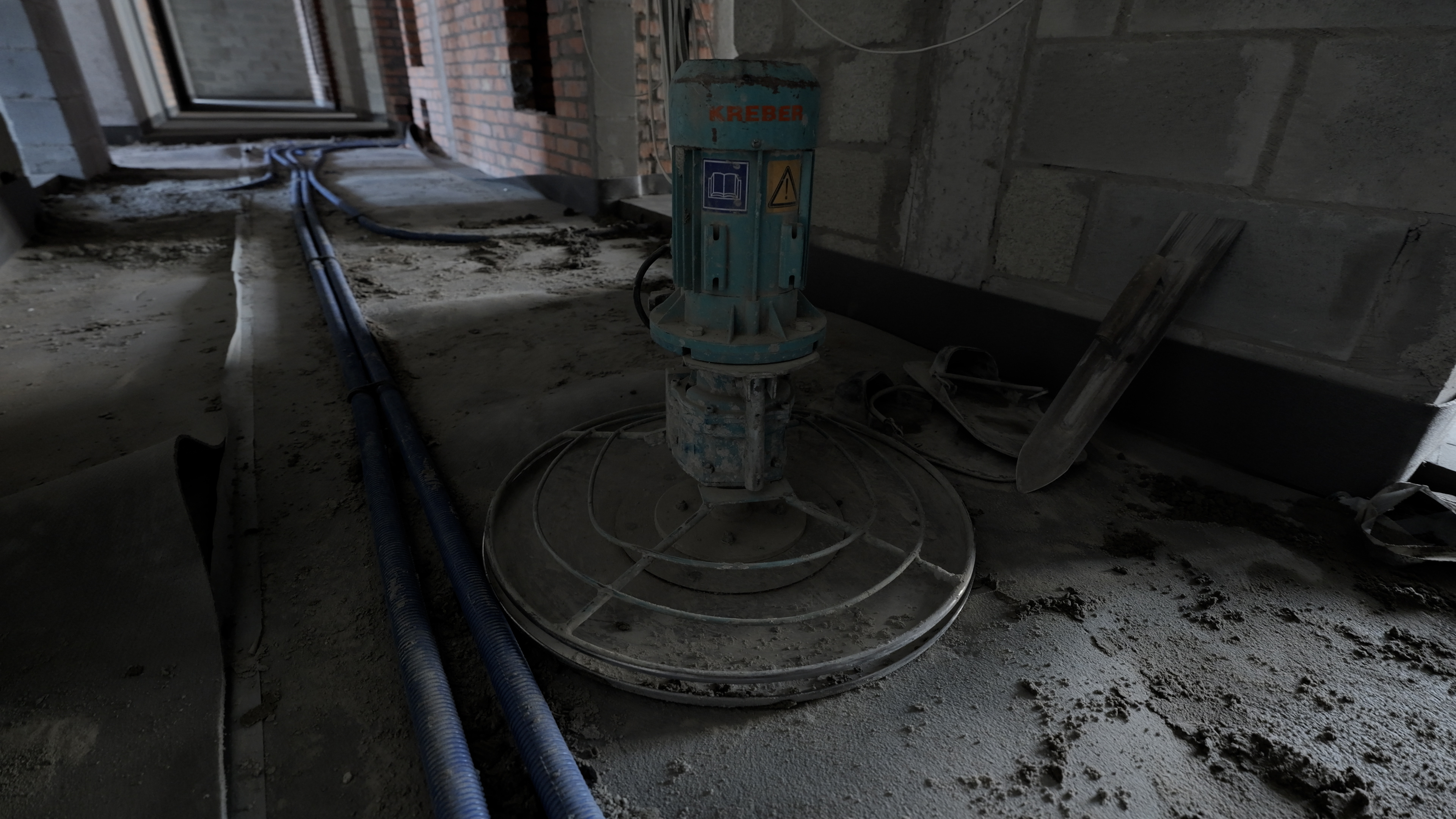

  •  Влаштування підлоги з керамограніту в лобі 60%;
  •  Влаштування підлог з керамограніту в підвальних приміщеннях на -1

Будинок 5 секція 3:

  •  Триває монтаж вікон 3,4,5 поверхи.

 Внутрішній двір:

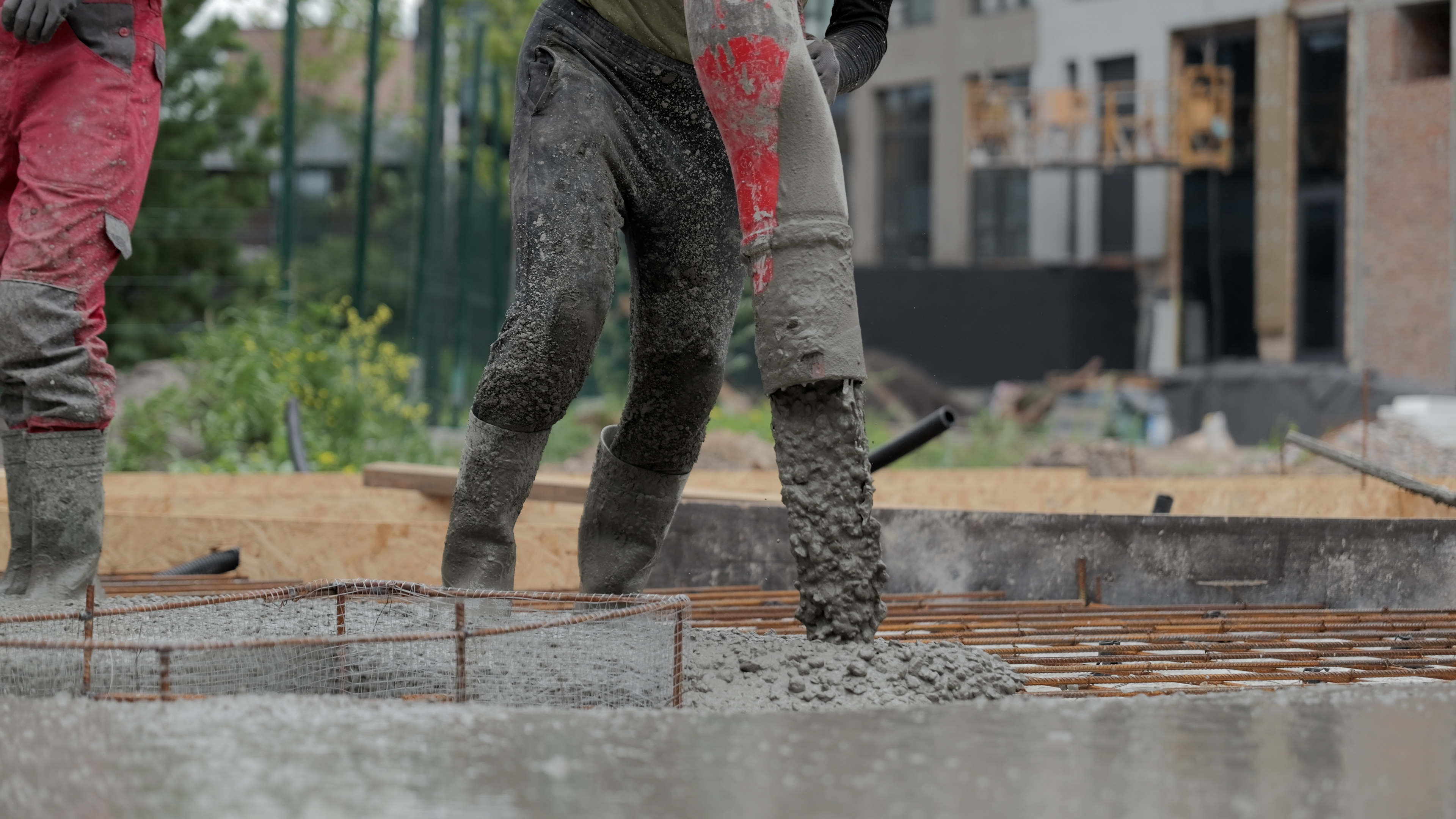

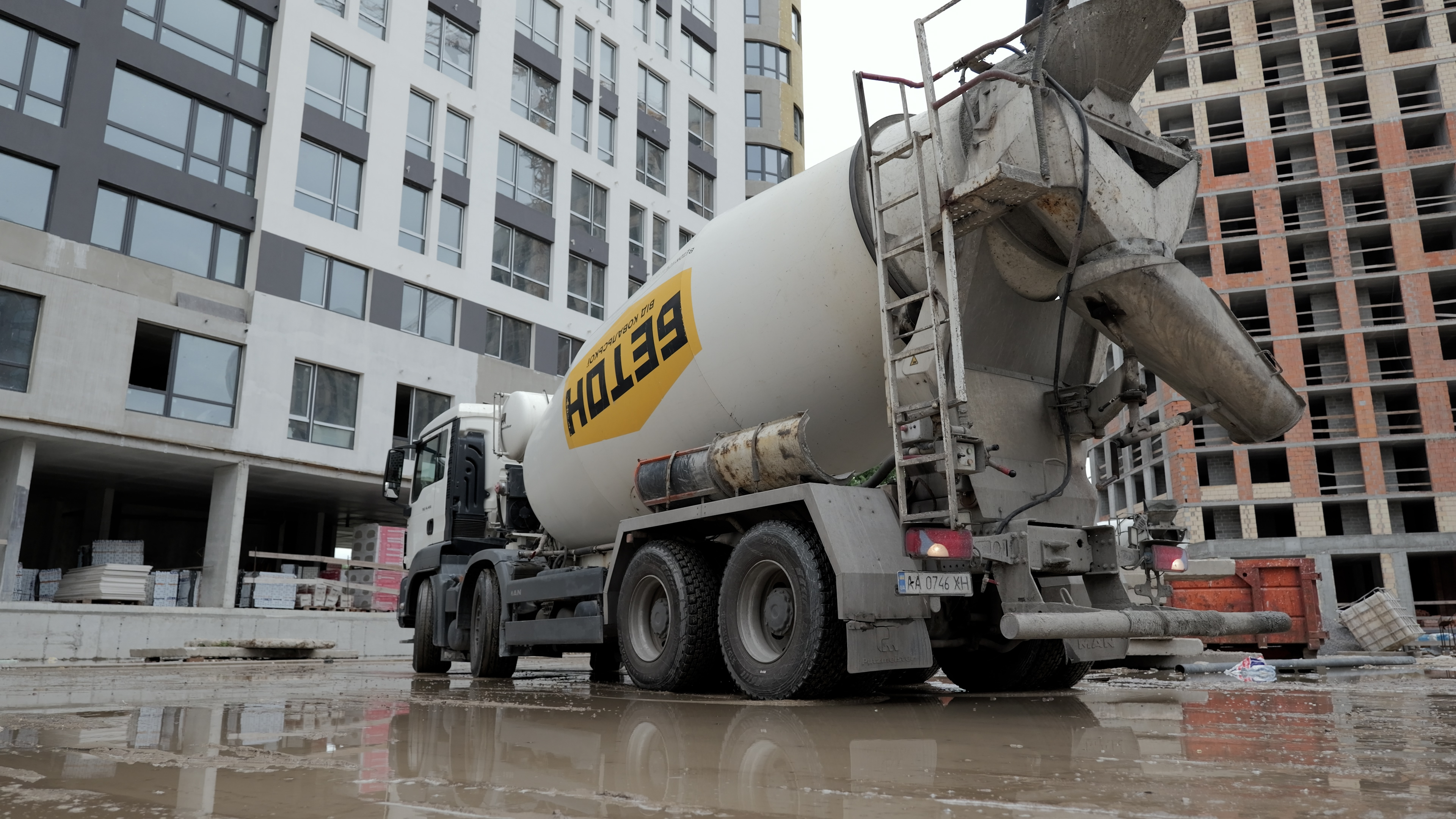

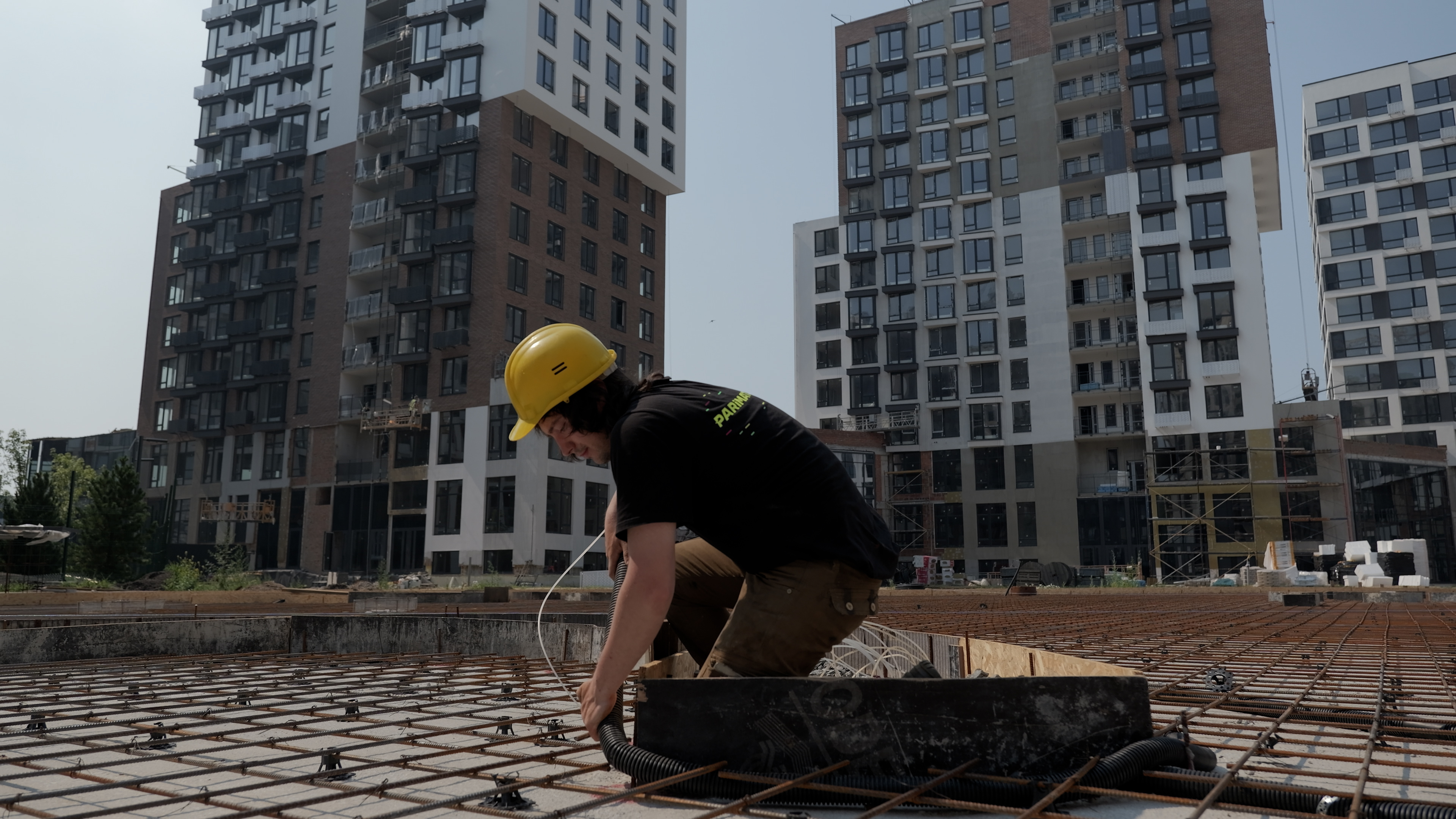

  •    Забетонована плита, бетонують підпірні стіни.

Будинок 6 секція 1:

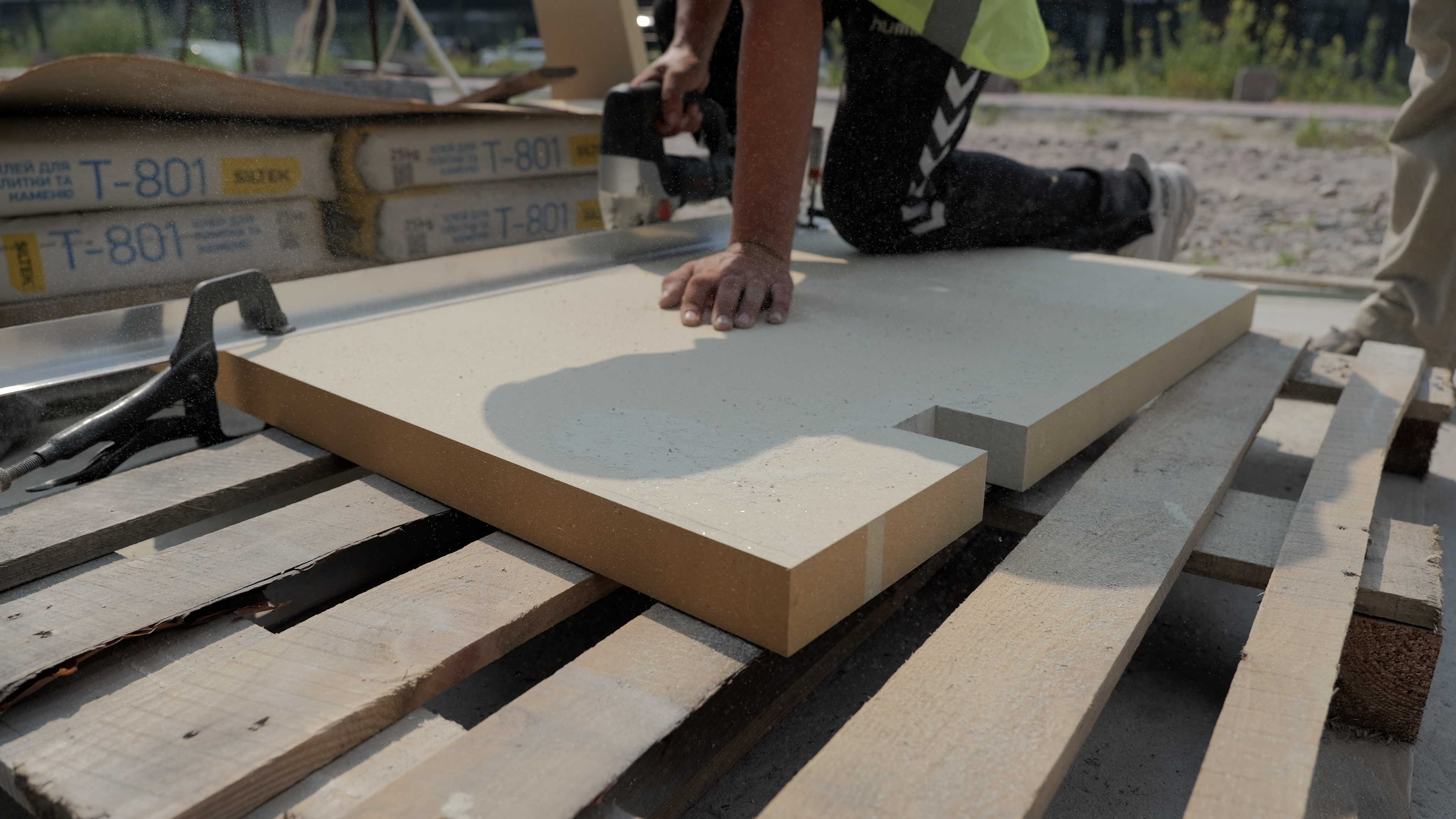

  •  Тривають роботи з облаштування фасадів, утеплення виконане на 75%;
  •  Нанесення фактури виконане на 30%;
  •  Фарбування під клінкер 15%;
  •  Приступили до робіт з облаштування стін з керамоблоку на першому поверсі;
  •  Влаштування утеплення і гідроізоляції плити над паркінгом 15%.

 Будинок 6 секція 2:

  •  Влаштування утеплення і гідроізоляції плити над паркінгом 15%;

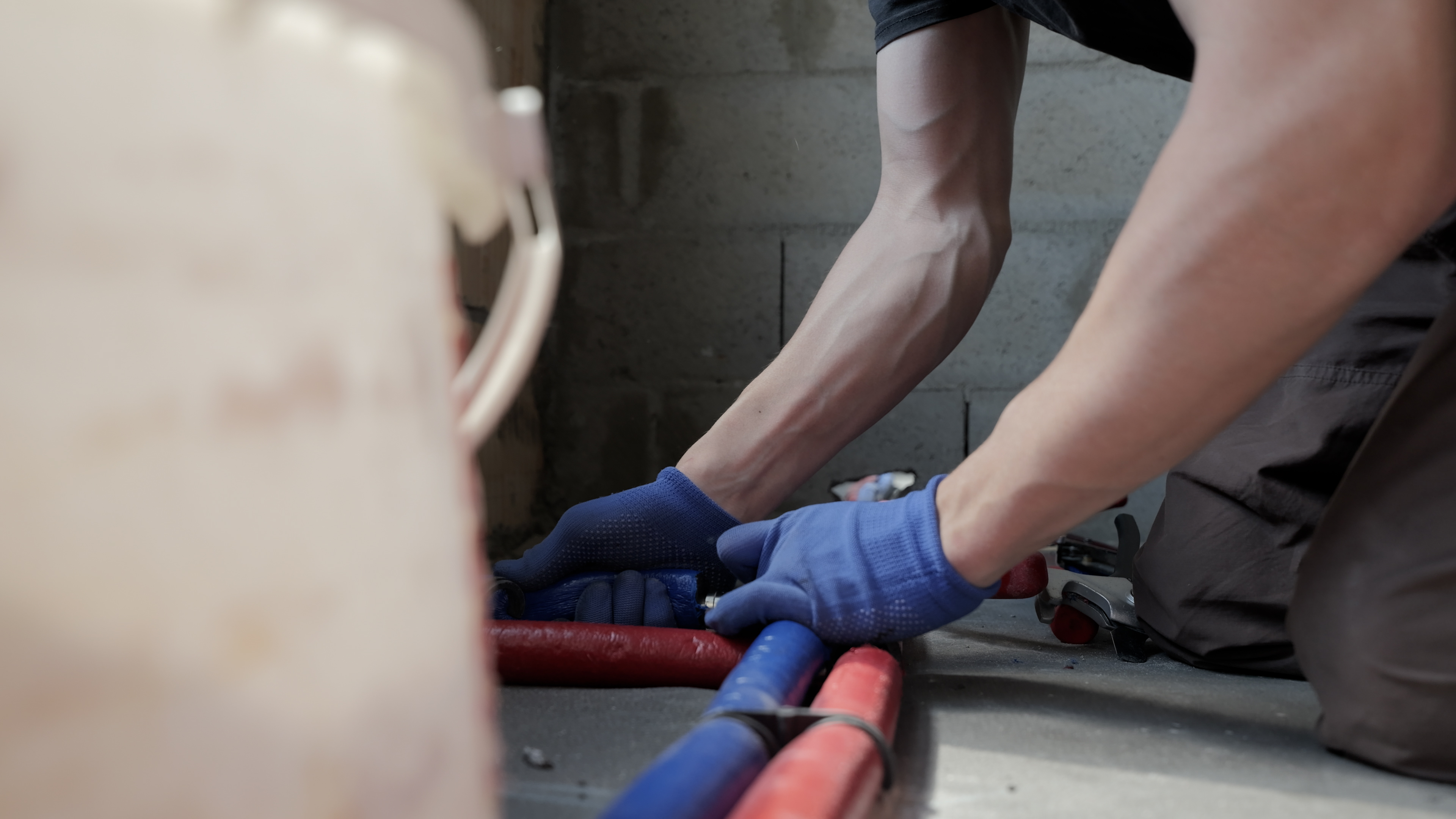

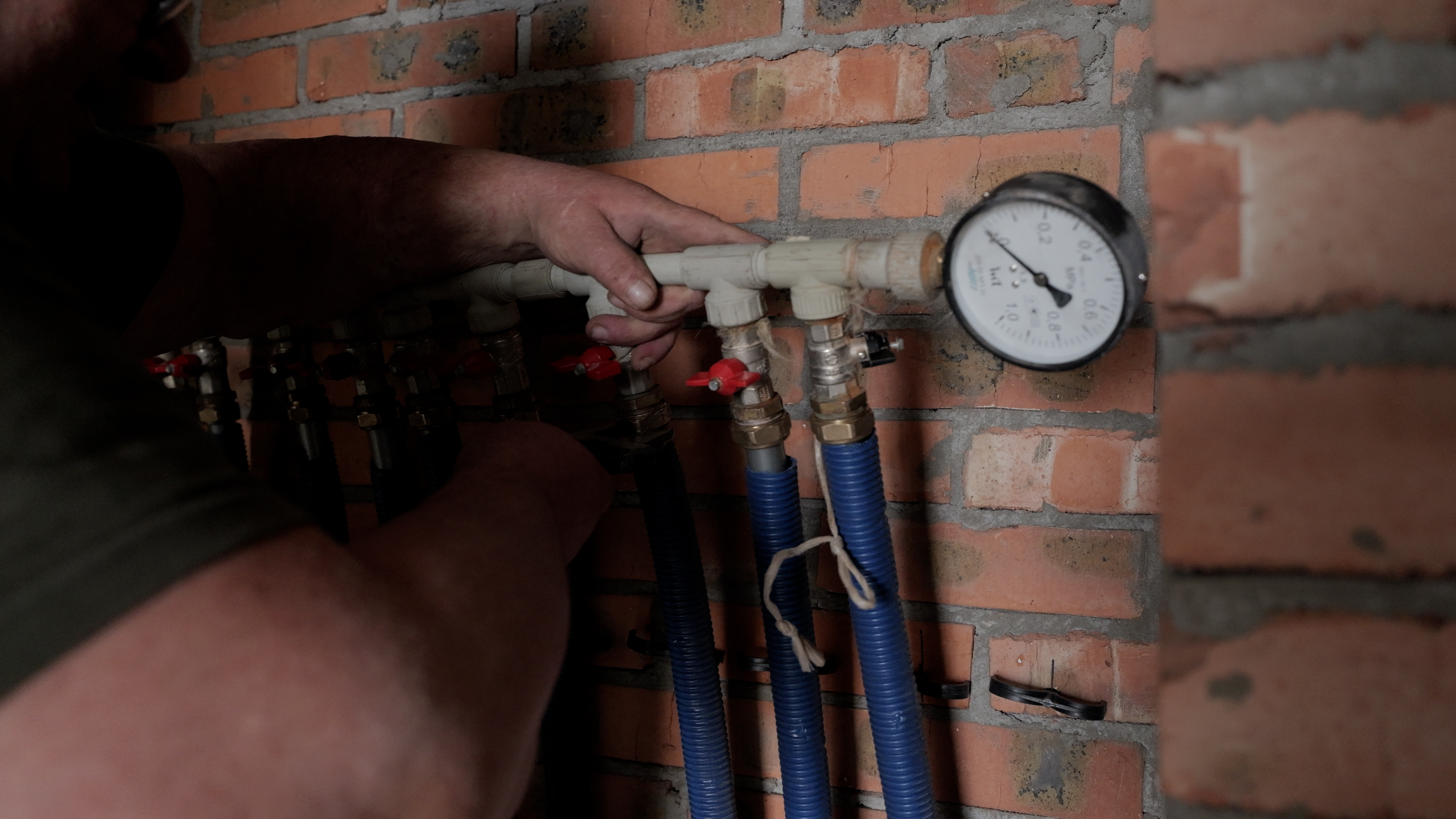

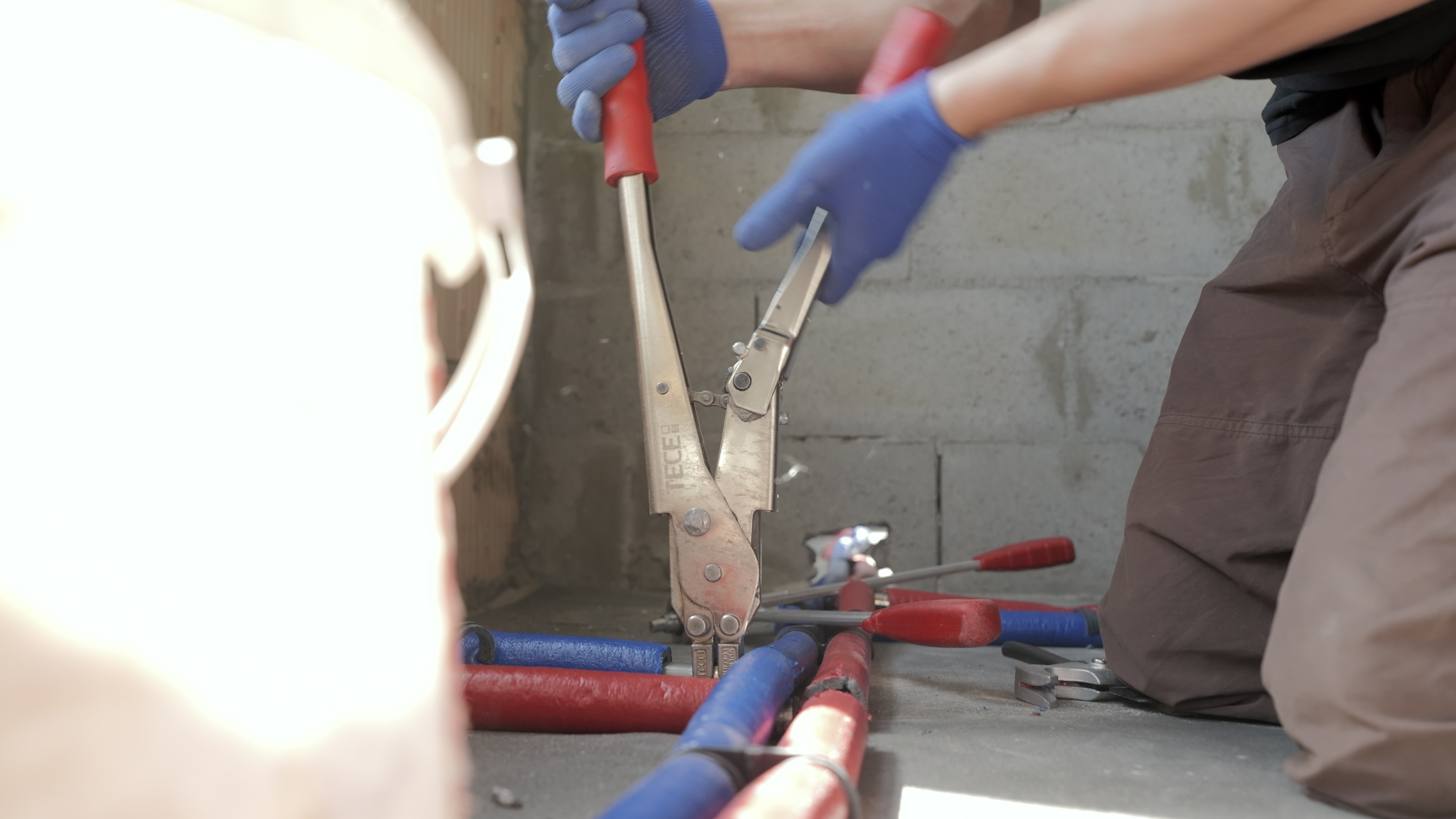

  •  Влаштування труб опалення під стяжкою завершено;
  •  Влаштування стяжки виконано 4 поверхи.
